高峰乡:抽水蓄能电站建设项目稳步推进

日期:2025年07月07日   作者:高峰乡   来源:高峰乡    点击:[]

云南禄丰抽水蓄能电站项目作为国家十四五重点实施项目和云南省2024年省级重大项目,自2024524日开工以来,一直是社会各界关注的热点。目前,在各级相关部门和参建企业的共同努力下,项目正如火如荼地进行施工。今年,电站的部分关键性工程有望提前完成施工。



云南禄丰抽水蓄能电站建设项目位于禄丰市高峰乡九龙村委会与元谋县交界处,电站总装机120万千瓦,总投资80.56亿元,建设工期为五年零五个月。

2025年,在完成进场施工道路、综合加工厂等前期工程后,电站的通风洞及安全洞、泄洪排沙洞等关键性工程也正在快速推进。

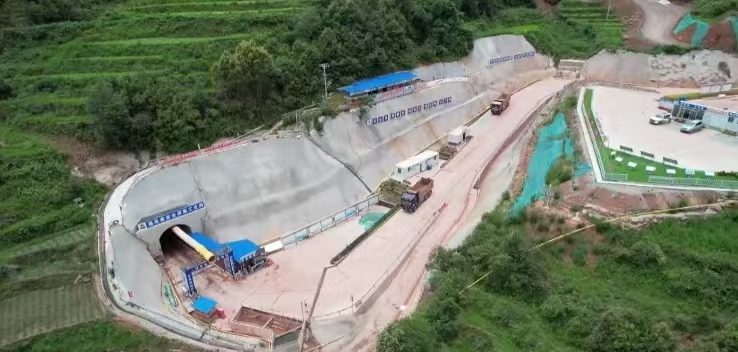

中国电建禄丰抽水蓄能电站EPC总承包部副经理柏开云说:我身后的通风洞兼安全洞全长1130米,目前已完成945米,剩余185米。我们采用三班倒的工作模式,24小时不间断施工,预计8月底完成贯通,比原计划提前了三个月。地下厂房是我们整个电站的心脏,该洞作为地下厂房的前期开挖通道,其提前贯通 ,为项目主体开工奠定了坚实的基础,为项目如期投产提供了有力的保障。

中电建(禄丰)抽水蓄能开发有限公司董事长、总经理喻广平说:另一个关键线路泄洪冲沙洞,我们在各级政府的支持下利用临时征地开两个支洞方式开了两个工作面,也实现了我们今年的这个关键目标,将于年底实现600米的进尺,也会按期完成我们今年这个进度目标。



云南禄丰抽水蓄能电站主要承担云南电网调峰、填谷、储能、调频、调相、紧急事故备用等任务,其中储能则是电站的核心作用。

中电建(禄丰)抽水蓄能开发有限公司董事长、总经理喻广平这样说:“它简单来说就是一个大型的充电宝,当我们有富余电量的时候,我们把富余电量回购回来,通过下水库机组的反转,就像一个抽水机一样把水抽到上水库,当大量的工厂需要用电或者是电网容量有空缺的时候,我们就把上水库的水放到下水库,带动机组正转形成发电。”

云南禄丰抽水蓄能电站是楚雄州首个抽蓄项目,项目的建设对未来云南省优化能源结构、强化电力保供、维护电网稳定运行具有重要作用。

电站建成后, 每年可将12.47亿度低度电量、新能源汽电量转化为高峰电能,节约电力系统标准煤耗75.52万吨,减碳效益明显。同时,电站在解决云南省电力系统调峰困难、优化系统电源结构、保障电网安全稳定运行等方面具有积极作用,可有效促进云南地区国民经济以及能源电力的发展。中电建(禄丰)抽水蓄能开发有限公司董事长、总经理喻广平说道。

为确保项目快速推进,禄丰市始终坚持“政府围着企业转、企业有事马上办”的工作理念,采用专班跟进、专人负责的服务理念,全力以赴帮助企业协调解决项目建设过程中的困难和问题。

禄丰市高峰乡党委书记张建雄说:“截至630日,我们已完成第一批、第二批共1100余亩临时用地征收工作,目前施工作业面能满足企业预期,项目进展顺利。下一步,我们将锚定‘风光水储地’发展目标,深入践行“三单制”和“七天工作法”,全力服务和保障好项目建设,确保项目早投产、早见效。”

中电建(禄丰)抽水蓄能开发有限公司董事长、总经理喻广平说:云南禄丰抽水蓄能电站项目如今的顺利进展与各级党委、政府的支持是密不可分的。同时,非常感谢禄丰市妈妈式的服务,在报建和土地征拆过程中给予了我们大力的支持,我们有信心在确保安全的情况下,让项目顺利推进并按时投运发电。
